易县争分夺秒抢修道路和电力、通信设施

来源:保定日报作者:时间:2023-08-04 08:20

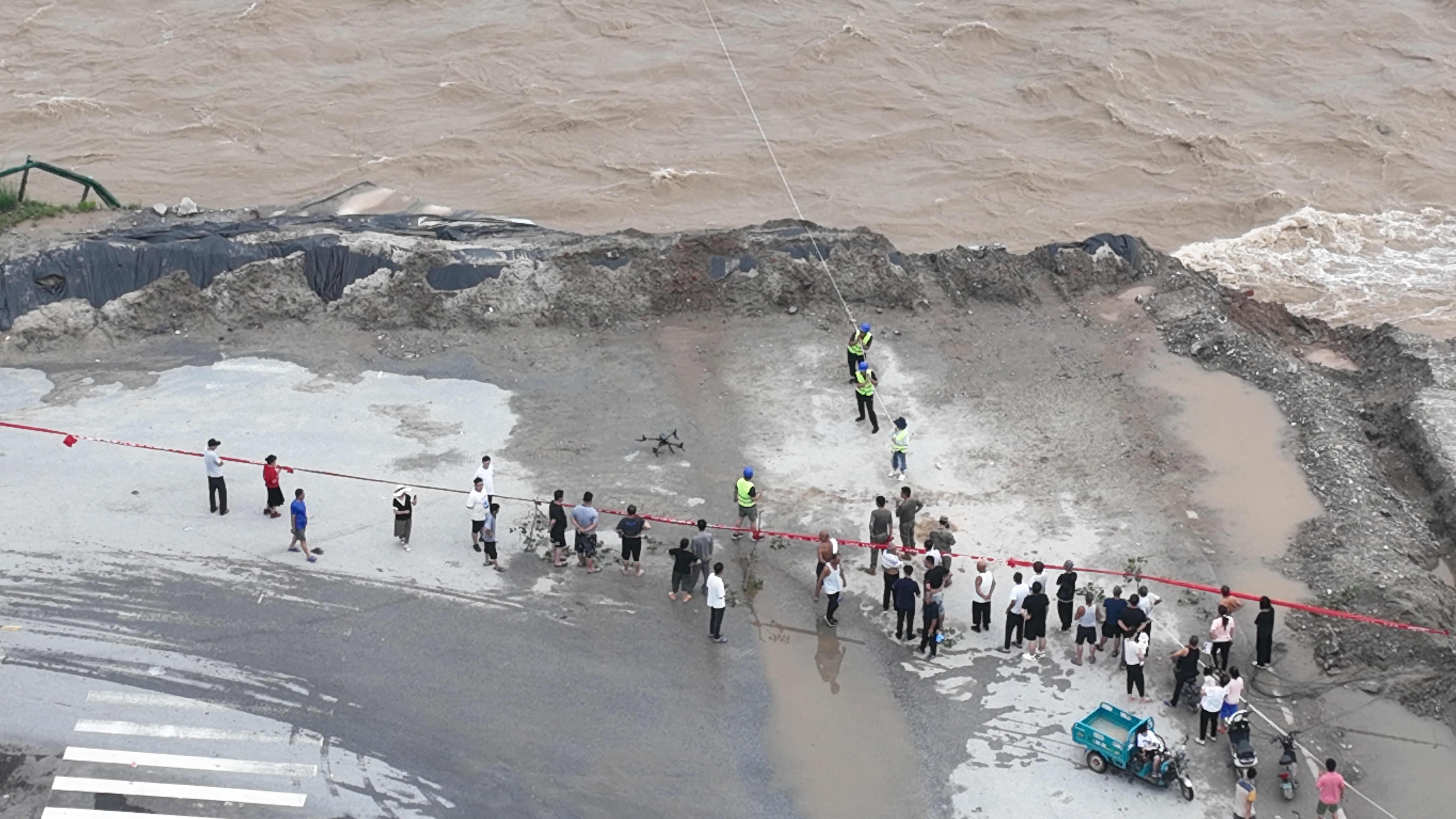

8月2日,通信抢修人员在中易水河军营大桥使用无人机牵引光缆作业现场。           王斌  摄

保定日报讯(通讯员李霞光)受台风“杜苏芮”影响,易县自7月29日至8月1日,全县平均降水量436.6毫米。强降雨导致易县部分桥梁和农村道路被冲毁,全县大部分的电力和通信中断,目前相关部门,正在争分夺秒抢修道路和电力、通信设施。

据介绍,截至到8月1日晚,强降雨及山洪导致易县全县1473个基站,有920个通讯中断,全县496个村中227个村断电。目前,中断供电的227个村庄已恢复185个,920个受损通讯基站已恢复426个。

8月2日,在中易水河军营大桥通信抢修现场,中国移动易县分公司工作人员正在用无人机把绳子牵引到河对岸,再利用绳子把光缆牵引过去,争取用最快速度抢修通信光缆主干线路。中国移动易县分公司负责人赵磊说:“连续的暴雨导致县通信机房到凌云册通信光缆中断,造成河对岸的四个乡镇通信中断,三千多用户网络中断。通过无人机的方式将光缆牵引到河对岸,现在已经完成光缆的牵引工作,通信业务正在逐步恢复。”

8月2日,在高村镇柏木井村10千伏供电线路抢修现场,工人们正忙着立杆、架设导线,为群众早日用上电不辞辛苦、昼夜奋战。据了解,由于强降雨的连日冲刷,导致附近的山上山下19根线杆倒塌,使得1.1公里的线路脱落,造成5个村的电力中断。“现在杆已全部立起来了,工人们正忙着架设导线,今天晚上九点半前通电。”国网易县供电公司施工负责人佟亚伟说。

除了电力和通信设施受损外,易县42公里的农村道路和20座各类大小桥梁,在强降雨和山洪中被冲毁。紫荆关镇7月29日到8月1日,出现了特大暴雨天气,降水量达到了736.6毫米,在紫荆关镇境内长度60公里的国道和省道上,出现了山石塌方和路基被掏空的情况。当天,在112国道紫荆关十八盘公路段抢修现场,挖掘机、装载机、运输车正清运塌方的泥石,忙而有序。保定市交通局易县养路工区紫荆关养护中心主任杜永宾说:“投入了3台挖掘机,7台装载机,10台翻斗车,经过一天之后,简易通车,第二天,又投入精力人员,进行扩充、清淤,达到大车通行标准。”
